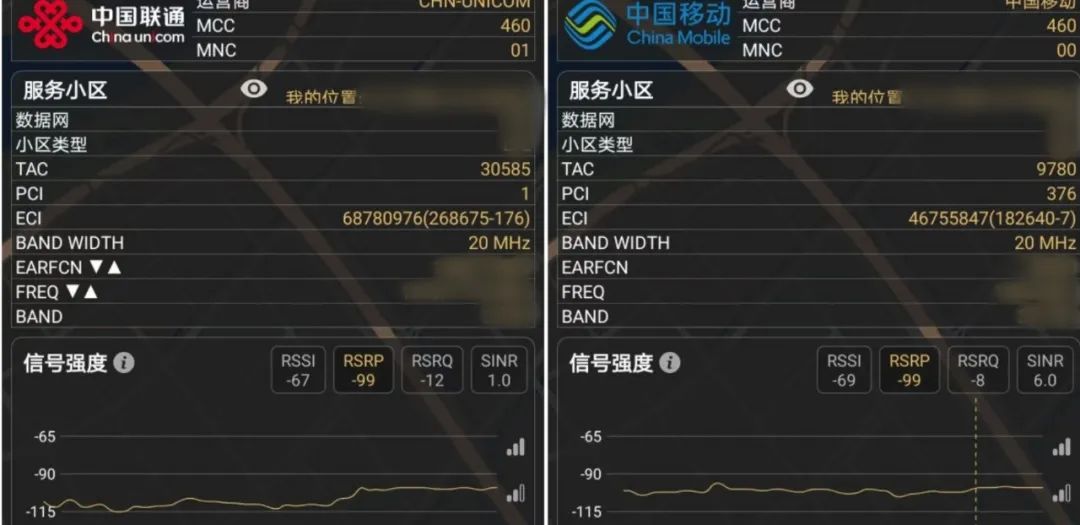

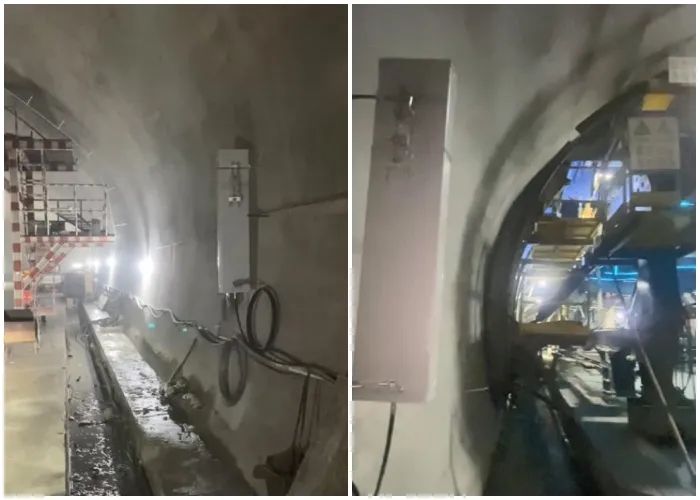

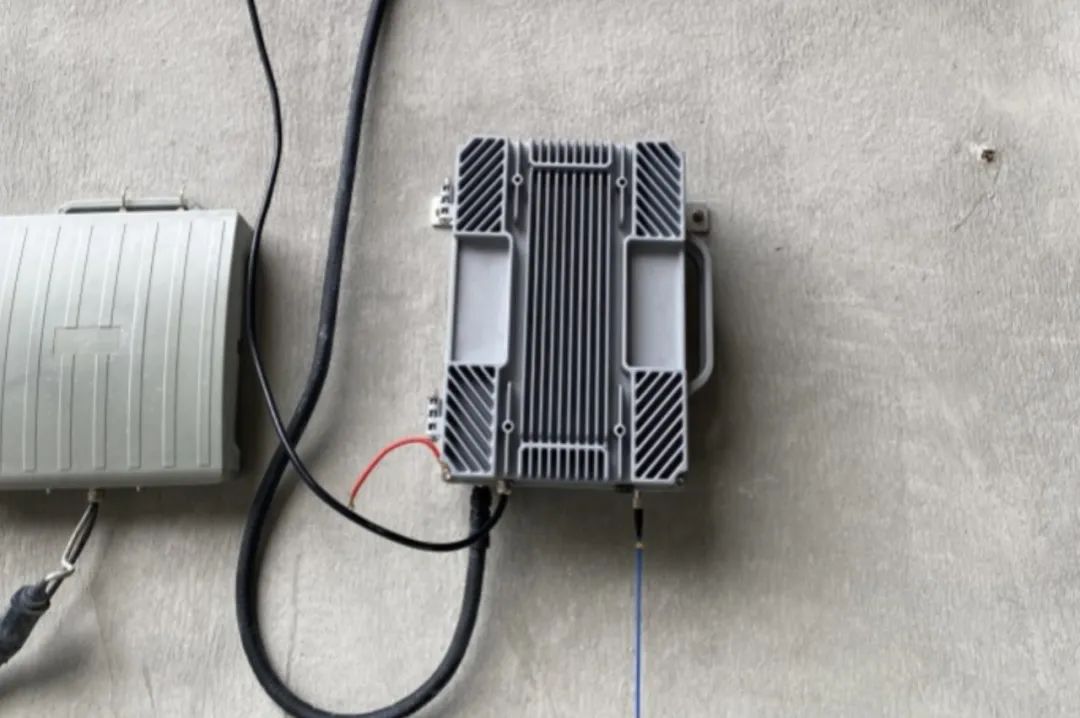

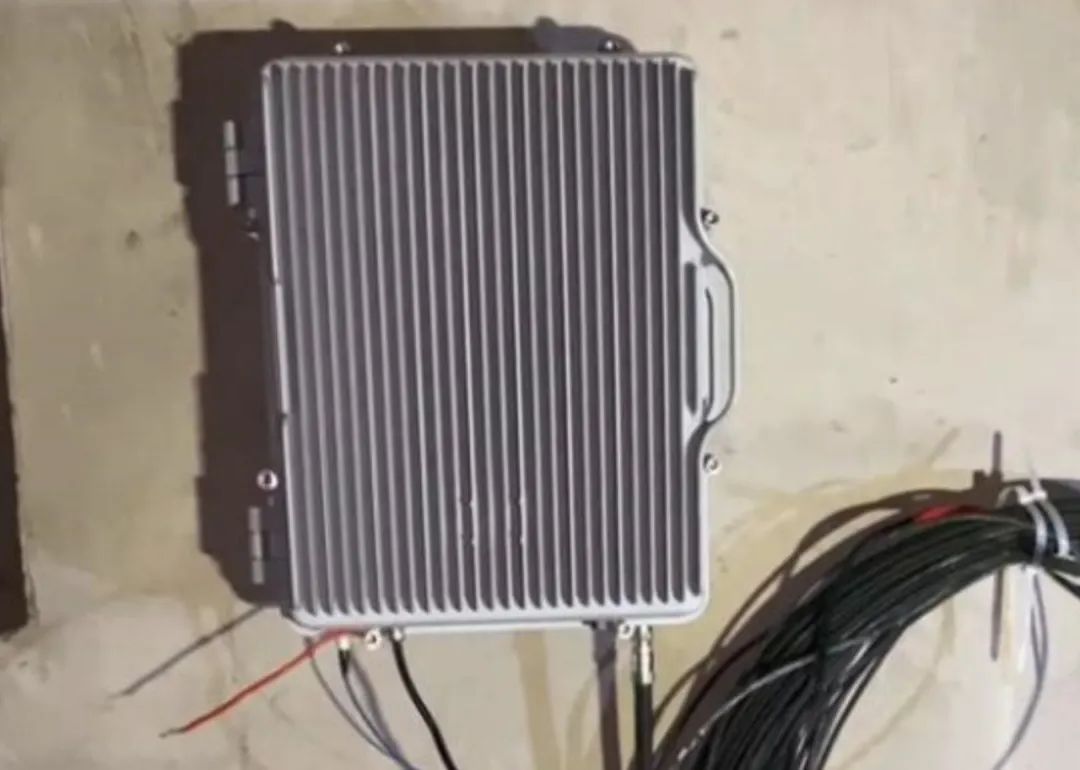

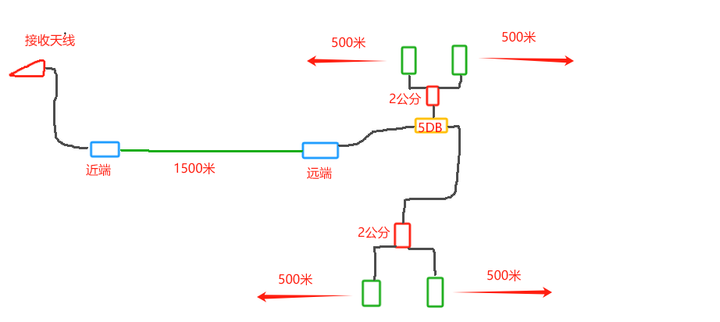

在深圳市某个的公路隧道建设中,通讯盲区问题成为了阻碍工程顺利推进的挑战。这座需要贯穿山体的公路隧道单程设计长度为 2.2 公里,目前在开挖至 1500 米处,没有稳定的通讯,加大了施工团队之间沟通的难度。在此关键时刻,项目方委托我们林创定制方案,消除隧道通讯盲区,保障工程顺利推进。 技术方案 接到项目任务后,林创迅速组织专项小组专门负责此次隧道通讯工程的设计与实施。专项小组在前期与客户进行了深入的沟通,详细了解了客户需求以及项目现场的具体条件。 本次工程中所使用的双频光纤直放站功率为 20W,支持三大运营商网络。近端机布置在隧道口,远端机布置置在隧道内 1500 米处。通过一个 5dB 的耦合器,信号能够有效地经由中间的横通道传输至两边的通道,再搭配大板装天线进行背向布置,实现了隧道内的施工区域信号覆盖。 在客户在测试信号源时,发现隧道口的信源信号 RSRP 值低于-100(正常信号良好的标准是高于-90),这表明原始信源信号质量并不理想。面对这一情况,林创的技术人员改用小板装天线来提高接收信号的增益,从而确保了信号源的质量能够满足施工通讯的需求。 施工及测试 值得一提的是,林创的施工团队用了时间就完成了所有设备的安装工作。完工后的第二天就顺利通过了测试并交付使用。这种高效的施工效率不仅迅速解决了客户的信号问题,还更大限度地减少了对工程施工进度的影响,赢得了客户的称赞和认可。
室内天线
此外,林创在此次项目中采用的冗余安装设计进一步体现了其对工程实际需求的理解和灵活应对能力。该设计允许工程方根据隧道施工的实际进度,移动光纤直放站的远端机和室内天线。
远端机 这意味着随着隧道的不断延伸和工程的推进,通讯覆盖范围可以实时进行调整和优化,确保施工团队在隧道的各个位置都能享受到稳定的通讯服务。 项目意义 通过此次深圳公路隧道通讯工程的成功实施,林创再次证明了其在隧道通讯领域的卓越实力。从项目设计到施工完成,每一个环节都展现了林创丰富的项目经验、灵活的设计理念以及高效的执行力。
